臨時支撐
通常,對于肋高不超過60 mm的板型,樓承板的跨距最大為3 m,肋高不超過80 mm的型材則為4.5 m。對于更長的跨度,可能需要臨時支撐,但這取決于混凝土的厚度,應用的板型以及鋪面是多跨還是單跨。 特定樓承板的局限性應及早與樓承板廠家聯系,以便可以計劃任何支撐要求。 結構設計師應檢查施工期間的梁撓度以及樓板的校平方法是否會導致在結構和鋪面設計中不允許的額外混凝土荷載(來自混凝土澆筑)(請參閱第4.1.3節)。為了最大程度地減少積水,可能需要支撐。

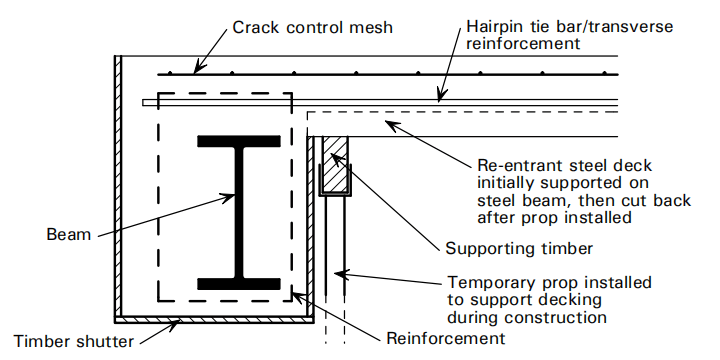

通常,跨度大于4 m的傳統“淺”樓承板需要在放置樓承板之前將支撐系統放置到位,支撐并水平。 SD225深樓承板通常需要跨度大于7.5 m的支撐。支撐將減少由于樓承板自身重量引起的撓曲,否則,如果在鋪設樓承板之后安裝了支撐,則很難消除。它還將使施工期間例如在荷載作用下樓承板超載的風險降到最低。但是應在早期階段考慮使用需要支撐的設計的含義,因?yàn)樗赡芫哂许樞蚝途幊毯x,并且可能會阻止使用安全網。在放置樓承板之后放置臨時支撐時,檢查支撐是否按照結構設計者的要求進行設置以及在設計支柱系統時考慮到因混凝土積水而增加的重量尤為重要。
建筑物中可能有一小部分需要支撐,即使地面的主要部分仍然沒有支撐。這些支撐區域可能包括在拆除攀爬起重機后填充的隔間,或具有非標準跨度長度的電梯井。樓承板布置圖應顯示臨時支撐的范圍和線。
通常,將道具放置在一個跨度的中跨(一排道具)或第三點(兩排道具)上。 請勿使用孤立的支柱,所有支柱均應適當支撐(在支柱直線方向上并垂直于支柱),以防止在施工過程中移位。
